Kabelinstallatie met de Watucab™ methode

Projectdetails


Locatie

Eibergen


Opdrachtgever

Van den Heuvel Aannemingsbedrijf B.V.


Werkzaamheden

Binnen het Programma NuGelre is recent voor het eerst de Watucab™ methode toegepast. Met deze methode worden kabels door middel van waterdruk geïnstalleerd in mantelbuis. Onderstaand een specificatie van het traject.

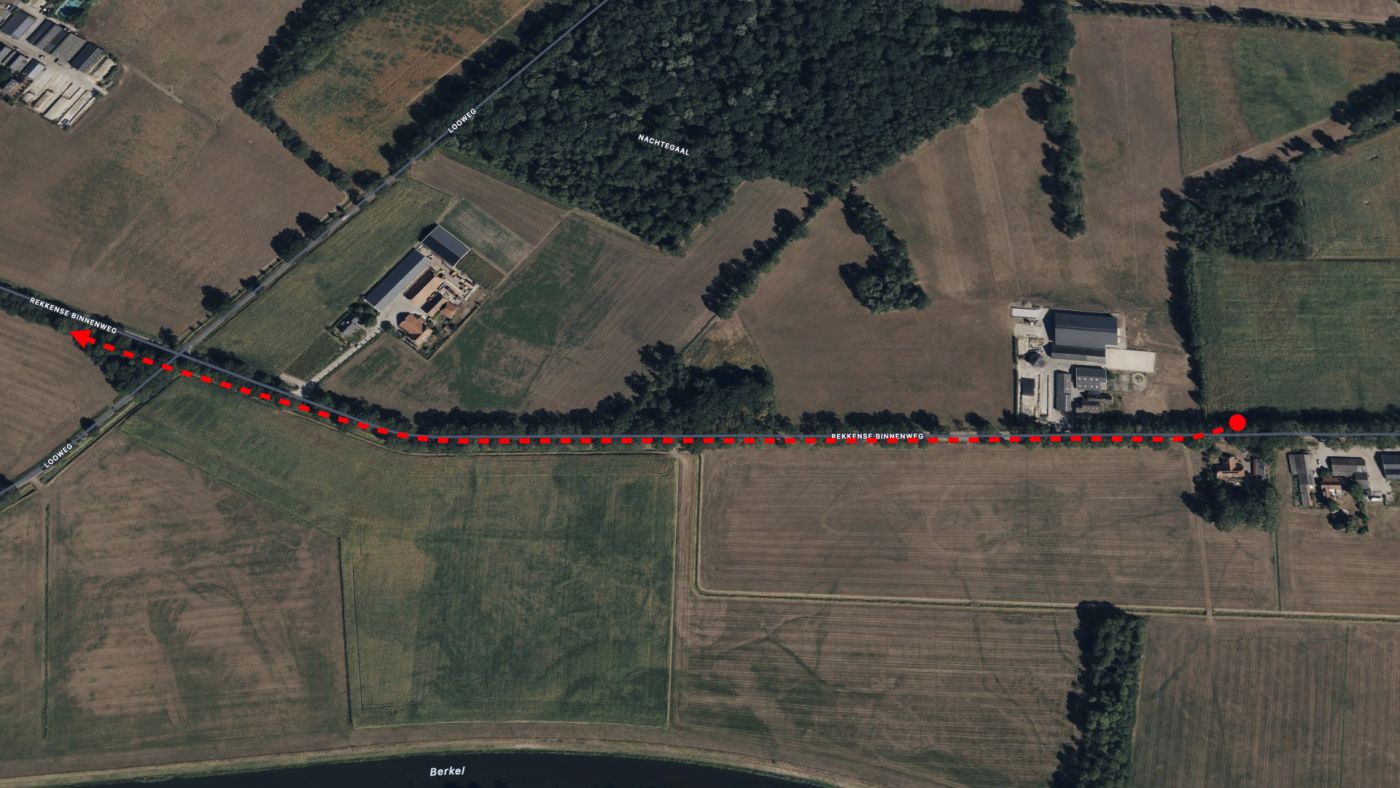

  • Bundelboringen (2 stuks), totale lengte 960 meter
  • Installatie kabel 630mm2 in 3 stuks HPE buizen van 110mm
  • Gemiddelde snelheid: 25 meter per minuut.
  • Maximale trekkracht: 350 kg

"Door in deze situatie de Watucab™ methode toe te passen is de trekkracht met circa 60% gereduceerd."
